硅 PU 運動場地材料施工工藝时间:2021-12-21 作者:山東德士力新材料科技有限公司 阅读 一、新水泥混凝土基礎要求: 1、新澆的混凝土要有足夠的養護時間,澆制后保水養護不少于 7 天,整體固化 養護期不少于 28 天(保證水泥的固化時間,讓水泥在固化過程中產生的白色粉末完全析出于基礎表面)。 2、表面平整度好,3 米直尺允許誤差 3mm。 3、按設計標號施工,保證球場基礎有足夠的強度及密實度,無裂縫、脫層、起粉等現象。 4、四周設排水明溝。為保證排水流暢,基面要找坡 5‰,并且符合設計要求。 5、要留溫度伸縮縫,一般按縱橫 4m, 寬 4mm,深 3cm 切縫,以防熱脹冷縮造成混凝土開裂。 6、下雨天不能施工,避免在烈日下或溫度過高的情況下施工。 7、室內場地應保持良好的對流通風效果。

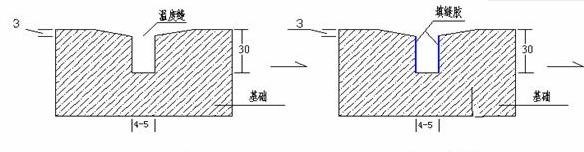

二、舊水泥基礎: 1、基礎要求:堅實、平整、無下沉板塊,斷裂縫不超過 10mm 寬,若沒有切割合理溫度縫,必須按新水泥基礎要求切割溫度縫。若基礎有下沉或極不平整、斷裂風過寬過多等現象,建議重新用瀝青混凝土(>40mm 厚)或水泥混凝土(>50mm 厚)鋪設找平整。 2、基礎處理:若基礎有裂縫超過 2mm 寬的,應用切割機擴寬裂縫 3-5mm,按新水泥基礎要求磨縫、填縫;若寬度少于 2mm 的把縫表面磨成“V”字型,厚度5mm,寬度 3mm,直接用填縫膠分多道填平即可。 三、基礎處理: 1、磨縫:把溫度縫兩邊的基面各寬 4~5mm 磨成斜口深 3mm,使溫度縫表面成“V” 型,(各 4~5 寬是提高填縫膠與基面的粘接面積,增加其粘接力,3mm 深是保證 填縫膠厚度而不占用彈性層的位置,保證整體的緩沖性好,使基礎的熱脹冷縮不影響硅 PU 表面)。對于一些晝夜溫差大的地方,伸縮縫可適當切割得稍微深些。 2、酸洗: 以清水潤濕基面,用 8%左右的稀鹽酸潑灑并洗刷基面,再用清水沖洗干凈,并圈劃出積水 處,清洗干燥后基面應無白色粉化物及浮松物。 3、伸縮縫處理: 待基礎干燥后,用硅 PU 填縫膠或手工聚脲材料填補伸縮縫; 4、修補: 用硅 PU 填補材料,填平場內凹陷處,減低積水現象; 5、密封底漆: ①基層干燥后,對明顯凸出部分進行打磨處理,然后施工封閉底漆。施工時水泥基面要求堅固、干燥、干凈、平整,無油污及粉化現象。 ②待施工基層干燥后,用底漆材料均勻地滾涂或噴涂于基面上,使其與地面和加強層涂料更粘合;使之不易脫層和產生氣泡。如有部分地面吸料較明顯的要重復滾涂一至兩遍。待底漆層干固后,再進行下一道工序施工。 ③ 水泥基礎不能有明水,含水率不能超過 8%; 6、彈性層: 彈性層施工前應仔細檢查確認基礎處理完后方能進行彈性層施工,把硅PU彈性材料用齒刮板涂刮于基面,每道涂刮厚度不能超過4mm,每道涂刮時間間隔為前一道干固為準(一般約 10 小時),直至涂刮到要求厚度。以達到球場的彈性效果; 7、加強層: 施工使用方法與彈性層一致。干固后表面要求平整光滑,以加強球場的耐磨度; 彈性層與加強層任何一層時間間隔超過三天需涂刷專用界面底漆。彈性層與加強層若需做厚或者保證好的干燥流平效果建議添加 0.5%的水,另外添加 4-5%的DMC 溶劑,不建議加市場上采購的復合溶劑。 8、面層: 面層為雙組份水性材料,必須按規定比例把兩組份充分攪拌均勻,把 A、B 組分的硅 PU 色料按比例攪拌后用滾筒滾涂 2 層,每道滾涂時間間隔為前一道干固為準(一般約 10 小時),使得色彩鮮艷悅目,并且對氣候和紫外線輻射具有很強的抵抗力,球場面層更美觀耐久; 備注:為了保證面漆更好的附著力,建議水性面漆之前刮涂或者滾涂噴涂 1-2 遍界面底漆。 9、劃線 用雙組份硅 PU 白線漆畫標準球場界線,用美紋膠紙按線緊粘在地面上,防止毛邊, 用刷子直接刷涂料 2 層,第二層待第一層干后涂刷。 四 、注意事項: 1、硅 PU 防水底涂 【狀態】:無色透明液體; 【包裝】:16Kg/桶; 【用量】:0.1-0.2kg/m2(視地面情況); 【固化時間】:夏季表干 4H,實干 8H;冬季表干 12H,實干 24H;具體情況視天氣而定(溫度,濕度等); 【固化效果】:形成連續均一穩定透明涂膜,不粘手,有一定強度; 【基面要求】:基面潮濕度小于 8%;水泥強度不低于 C20;基面平坦、無凹凸不平,蜂窩麻面、水泥疙瘩; 【環境要求】:施工溫度 5~40°C 之間,低于 5°C 不宜施工或禁止施工; 基層表面溫度應高于露點溫度 3°C 以上; 相對濕度不能大于 85°,雨天、潮濕天不宜施工。 【操作時間】:開啟桶蓋后,應于 30 分鐘內使用完畢。 【儲存環境】:陰涼通風,環境溫度 5~40°C 【注】:本產品為單組分,開桶即用,不得添加任何添加劑(稀料、水、石英砂等); 本產品不宜做厚,伸縮縫處妥善處理不宜存料,否則可能會出現鼓包現象。
本產品主要滲透封閉地面毛細孔,增強與彈性層粘接力。若施工完有局部沒封閉好的地面,可立即復涂或達到表干狀態后復涂至完全封閉,否則可能因封閉不好導致彈性層與地面脫層; 剩料可保存,將桶蓋壓緊,不得與空氣接觸,放置陰涼通風環境妥善保存。2、硅 PU 彈性層、加強層 ①、新國標硅 PU 彈性層加強層由于新國標環保指標的要求,厚度 8 毫米,0 VOC, 材料里不含有任何溶劑,故較為粘稠。施工新國標彈性層加強層時可適當加水加快厚涂的固化時間,加稀料意在方便施工和更好的表觀效果; ②、施工方法如下:彈性層加強層打開包裝后,用電動攪槍將該材料攪拌至均勻, 加入材料質量千分之五的水,攪拌 30 秒左右至水與材料充分融合,后加入材料質量百分之五的稀釋劑(碳酸二甲酯)攪拌至材料均勻后方可施工,每桶材料需在 20 分鐘內施工完成。 ③、水須為純凈水。礦泉水或自來水、湖水等,水中富含的金屬類物質會對材料的固化時間有影響,間接影響其流平性、表觀效果。若水中含有醇類物質會直接影響材料質量,嚴重的會引起材料不固化。后果非常嚴重。 ④、稀釋劑須為環保的高純度碳酸二甲酯,且為知名廠家生產。小廠家的或其它稀料會因相容性不好影響產品質量,帶來副作用。純度不夠含有的雜質如醇類, 會直接影響產品的質量,嚴重的會引起材料不固化。后果非常嚴重。 ⑤、若新國標彈性層加強層采用厚涂施工(一次成型厚度 2~4 毫米),需注意環境溫度不得超過 25 度,避開高溫環境施工,避免潮濕環境下施工,避免陽光直射。規避材料在此環境下 反應劇烈,不規則膨脹鼓泡的風險。 ⑥、新國標面漆需在加強層施工完畢完全固化后 1 天之內涂布,否則高強度的紫外線照射會對新國標加強層表面產生負面影響,影響其附著力。 3、硅 PU 面涂 【狀態】:A 組分為有顏色的液體;B 組分為無色透明有一定黏度的液體。 【包裝】:20Kg/組(A:18.75Kg : B:1.25Kg) 【用量】:0.2Kg/㎡ 。 【固化時間】:夏季表干 15 分鐘,實干 4 小時;冬季表干 1 一小時,實干 8 小時; 【固化效果】:形成顏色均勻的涂層,美觀耐磨防滑,附著力強; 【基面要求】:加強層完全固化。加強層施工完畢后兩天內進行面層的施工,不得逾期,且施工前需進行徹底的地面清掃。若因時間過長灰塵堆積過多或強紫外線照射對加強層的不利影響,需將原基面打磨,清掃后進行界面劑的涂布,待界面層實干后,方可進行面層的施工; 【環境要求】:施工溫度 5~40°C 之間,低于 5°C 不宜施工或禁止施工;基層表面溫度應高于露點溫度 3°C 以上;相對濕度不能大于 85°C,雨天、潮濕天不宜施工。 【操作時間】:AB 組分均勻攪拌完成后,應于 15 分鐘內使用完畢,若超過 15 分鐘,材料會出現輕微增稠,此時材料在桶中已經初步固化,若此時將材料涂布在地面上,可能會出現附著力不足進而產生脫層起皮現象。攪拌時間 1 分鐘左右, 至均勻即可,切忌高速攪拌時間過長,否則材料溫度升高會增加材料活性,固化速度加快,操作時間大幅縮短,嚴重的在桶中固化,無法正常施工。 【儲存環境】:陰涼通風,環境溫度 5~40°C 【注】:本產品為雙組分,開桶即用,不得添加任何稀料;
滾涂兩遍,第一遍可適當加砂增加摩擦力,目數 80~120 目,加沙量為 5%~20%; 第一遍表干后方可進行第二遍的滾涂; 如有剩料,在未加固化劑的情況下,蓋好桶蓋,放置于陰涼通風的環境下妥善保存。 本產品為純水性,故儲存環境溫度與施工環境溫度需高于 5°C,否則材料有凝結成冰的可能,一旦結冰,融化后材料會變性,涂布后涂膜達不到原有的性能和效果。 【結語】:本材料用于對硅 PU 施工隊技術交底,意在配合施工隊更好的完成各項工程。硅 PU 施工是一個系統的工程,工程承攬方必須對硅 PU 施工技術有深刻的理解,掌握硅 PU 各個材料的技術特性,而不能一味地追求工期和表觀效果而快速施工或者添加過量、不合格的稀釋劑,否則會導致工程的失敗。硅 PU 體系的最后成功常取決于四個關鍵方面,即原材料供應商、施工場所、施工方和添加劑。 |
